瓦窑坪35千伏施工变电站及供电线路工程建设取得新进展
本网讯(杜潇 宋逸伦)近日,三峡水运新通道配套供电工程——瓦窑坪35千伏施工变电站及供电线路工程取得新进展。
该工程位于湖北宜昌夷陵区瓦窑坪,是三峡水运新通道工程施工期的核心供电设施,包括一座容量为2×25兆伏安的35千伏变电站,以及两条连接陈家冲220千伏变电站的Ⅰ号和Ⅱ号专用输电线路。

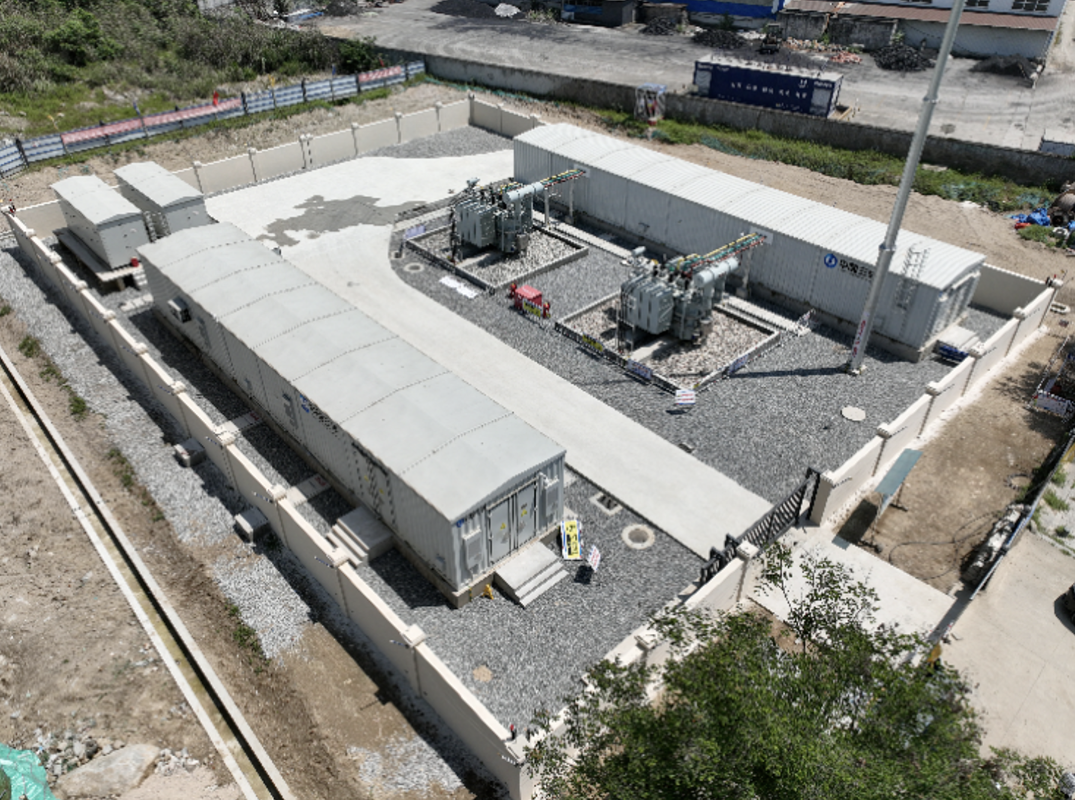

▲ 位于宜昌市夷陵区的瓦窑坪35千伏施工变电站。摄影:陈臣
据项目管理人员张俊鹏介绍,目前,变电站主体土建及设备安装调试已全部完成。其中,Ⅱ号专用输电线路正式投入使用,变电站实现带电运行,已向三峡水运新通道工程先行开挖区和瓦窑坪小型拌和系统供电。
按照施工计划,项目部已启动Ⅰ号专用输电线路的设计工作,有序推进线路施工,为后续双回路供电做准备,确保在2026年11月底具备双线路供电运行条件。届时,该变电站将满足三峡水运新通道主体工程施工高峰期的用电负荷需求,为工程的顺利推进提供可靠的能源支撑。
伍相庙供水系统完成净水厂主体土建工程
本网讯(孙钰芳 宋逸伦)近日,三峡水运新通道工程首批实施项目——伍相庙供水系统净水厂主体土建工程基本完成,为后续设备安装及全系统通水奠定基础。
伍相庙供水系统位于湖北宜昌夷陵区太平溪镇伍相庙村,是三峡枢纽新通道施工准备工程之一,由取水工程、净水厂和输水工程三部分组成,总供水规模为每日7.65万立方米,主要用于三峡枢纽新通道施工期的生产生活用水。

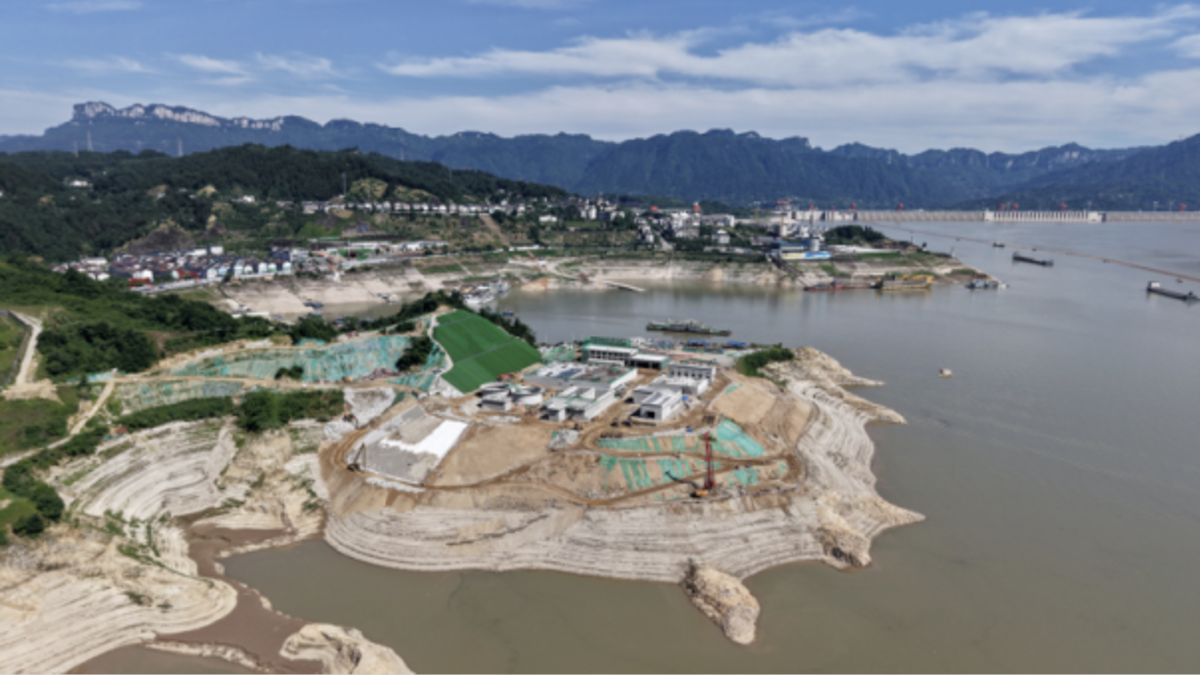

▲ 鸟瞰伍相庙供水系统建筑净水厂 摄影:陈臣
取水工程采用取水浮船方案,船岸通过长约55米、直径900毫米的单级摇臂管连接,该长度摇臂管在全国范围内均属少见。净水厂采用“絮凝+沉淀”工艺处理生产水,生活水通过一体化净水器处理,排泥水采用“重力浓缩+机械脱水”工艺处理。输水工程同样体量庞大,包括总长约15公里的生产水管线、约5公里的生活水管线,以及在两座山头上设置的高位水池。该项目计划于2026年9月三峡水库高水位期进行取水浮船安装及调试,至同年12月具备供水条件。
三峡水运新通道工程场内交通道路和弃渣(存料)场一期工程建设进展顺利
本网讯( 杜潇 杨小龙)近日,三峡水运新通道工程场内交通道路和弃渣(存料)场一期工程建设取得阶段性进展。
作为三峡水运新通道工程的重要配套工程,该工程分为Ⅰ、Ⅱ两个标段。其中,Ⅰ标主要包含四条公路建设;Ⅱ标主要包括开挖渣料堆存渣场(临时堆存场)、表土堆存场建设与运维以及砂石加工混凝土生产系统建设与运维。

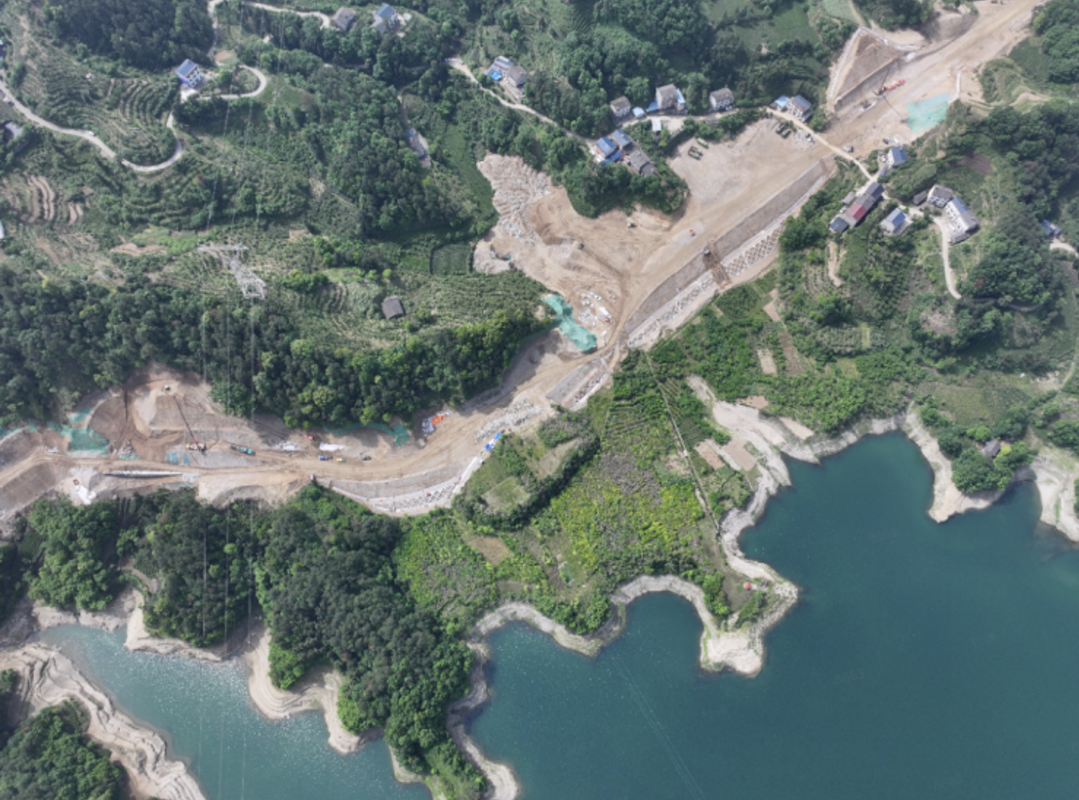

▲ 三峡水运新通道工程场内交通道路和弃渣(存料)场一期工程(Ⅰ标)1号公路施工全景。摄影:陈臣
作为工程的“先行军”,瓦窑坪小型砂石加工及混凝土生产系统均已投运,有效保障前期工程所需混凝土和砂石料供应。与此同时,Ⅰ标工程也在有序推进中,6-1号公路已投入使用,1号公路路基、桥梁以及太乐公路、6号公路隧道也在加快推进中。

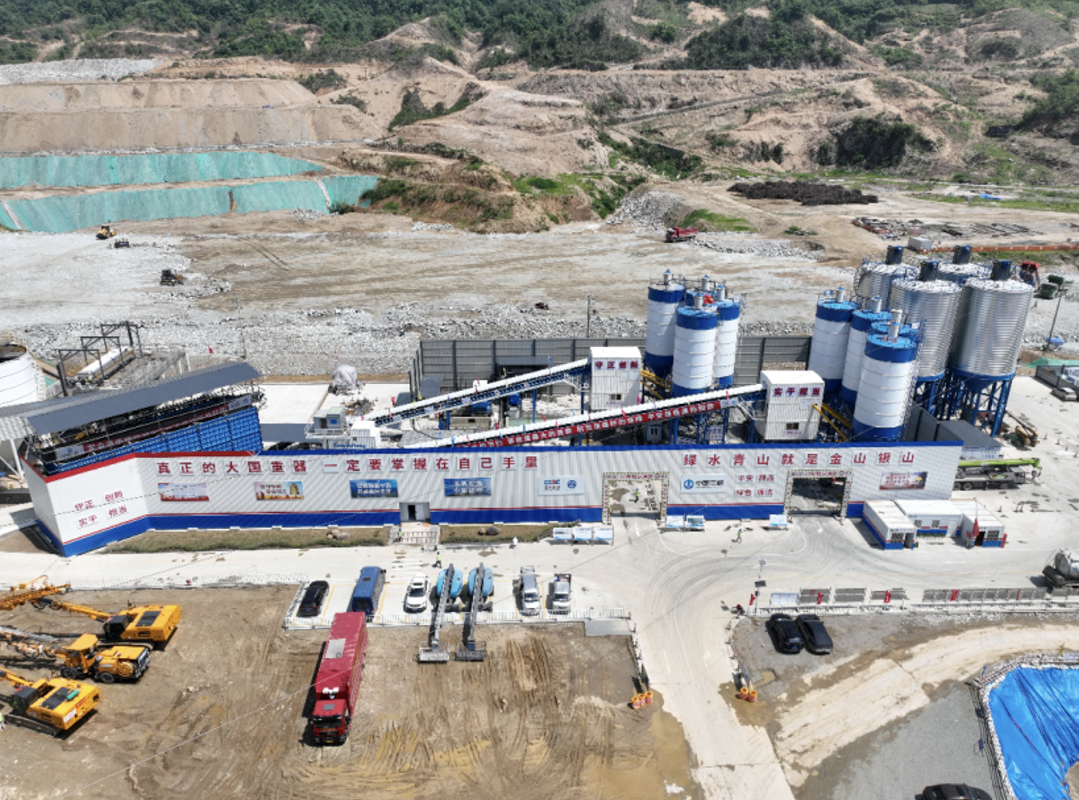

▲ 三峡水运新通道工程场内交通道路和弃渣(存料)场一期工程(Ⅱ标)瓦窑坪小型砂石加工及混凝土生产系统。摄影:陈臣
据葛洲坝集团Ⅱ标项目副经理陈周云介绍,瓦窑坪小型混凝土生产系统主要承担三峡枢纽新通道工程大型混凝土生产系统投运前的混凝土生产供应任务,总供应量约50万立方米,其中包含约2.68万立方米的预冷混凝土。系统采用智慧化生产车间与废水零排放工艺,在保证生产效率的同时,也践行了绿色施工理念。
