本网讯(孙恺 吴炳睿)“五一”前夕,禁漫 西北地区首座抽水蓄能电站——甘肃张掖抽蓄电站传来好消息:施工难度极大的地下厂房开挖施工已进入最后的冲刺。
“按照施工计划,我们将在5月中旬完成地下厂房全部开挖作业,随后就会启动厂房混凝土浇筑施工,这也意味着张掖抽蓄电站将在5月迈入主体工程建设新阶段。”禁漫 所属三峡建工张掖抽蓄项目部主任唐道初表示。

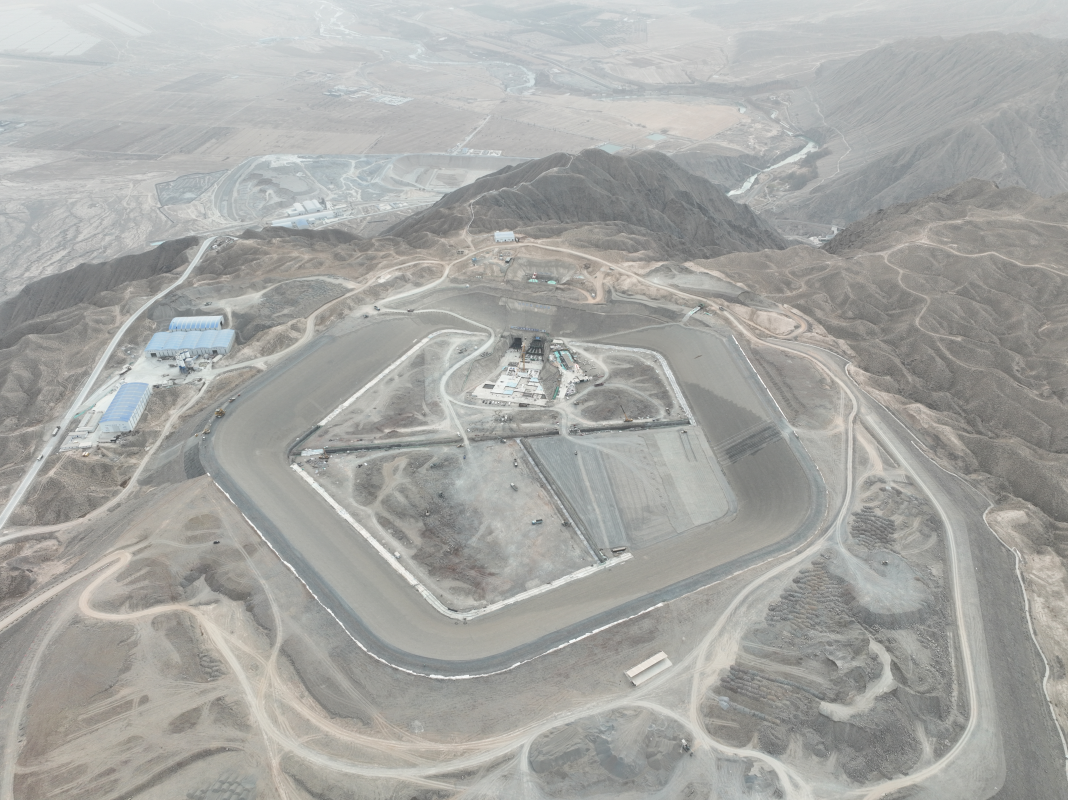

▲ 2026年4月,航拍张掖抽蓄电站上水库施工现场。本文摄影:孙恺
张掖抽蓄电站地处甘肃省张掖市西南的祁连山北麓,引水发电系统采用全地下式布置。电站地下厂房长177.5米、宽28.5米、高58.1米,于2024年4月启动开挖。
项目建设面临复杂地质条件考验。工程区域岩体主要为层状变质粉砂岩,在地下洞室开挖过程中易发生掉块、片帮等现象,开挖支护施工安全管控难度大。张掖抽蓄项目部多次组织专家咨询会议,深入研究开挖支护施工的重点难点,并组织参建各方及时优化调整施工措施及施工工艺。
“我们在原锚喷支护设计基础上,先后增加了大量的锚杆、锚索及混凝土加强支护措施,仅主厂房就累计布置了900余束锚索,厂房上下游边墙如同打满了密密麻麻的‘大铆钉’。”张掖抽蓄项目部工程师王振辉说。

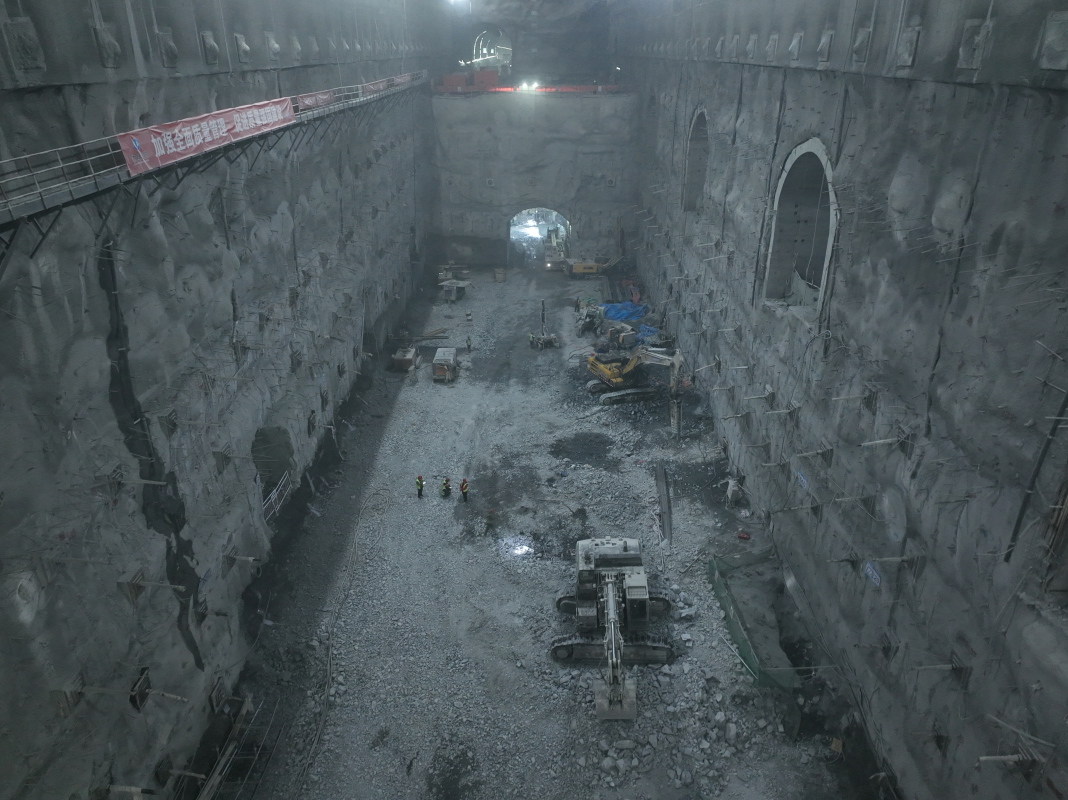

▲ 张掖抽蓄电站地下主厂房正在进行最后一层的开挖施工。
张掖抽蓄项目部推行网格化管理,分区分片安排专人包保负责,在实现定点定责的同时,与施工单位、监理单位的现场管理人员组成专班,共同破解现场施工作业难题。除了地下厂房有序开挖,其他作业面的进度也在稳步推进。
“为确保项目顺利推进,我们也在同步进行上、下水库沥青混凝土面板铺筑的准备工作,计划在今年入冬前基本完成铺筑。”张掖抽蓄项目部工程师邹德涛介绍。

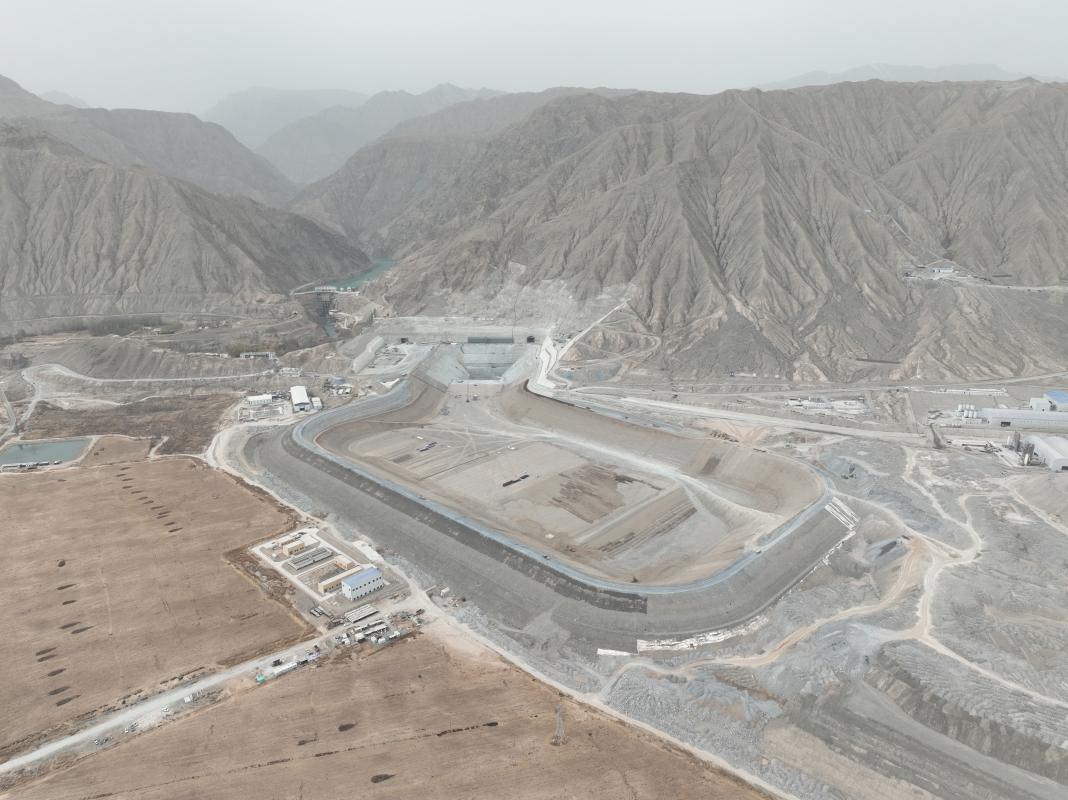

▲ 航拍张掖抽蓄电站下水库,沥青混凝土面板铺筑各项准备工作有序开展。
张掖抽蓄电站是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,共规划安装4台单机35万千瓦可逆式水泵水轮发电机组,总装机容量140万千瓦。项目建成后年发电量达16.37亿千瓦时,相当于节约标准煤约85.64万吨,减少二氧化碳排放约257.6万吨。电站将承担甘肃电网调峰、填谷、储能、调频、调相、紧急事故备用等任务,建成后将成为甘肃电网和河西地区清洁能源外送基地安全稳定运行的可靠支撑点,助力区域新能源开发与地方经济社会高质量发展。
