本网讯(袁向南 吴艺涵)4月19日,重庆市奉节菜籽坝抽水蓄能电站进厂交通洞B段顺利贯通,这是该电站首条完成施工的地下隧洞。

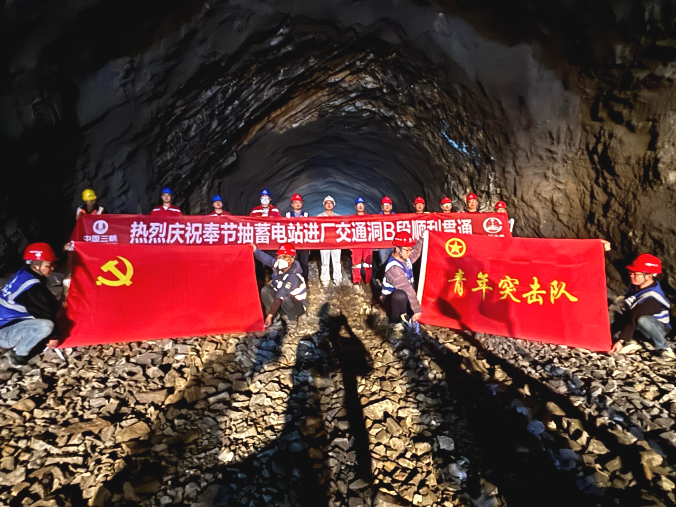

▲ 重庆奉节菜籽坝抽水蓄能电站进厂交通洞B段贯通现场 摄影:吴艺涵
菜籽坝抽蓄电站进厂交通洞是连通地面施工区与地下作业面的关键运输通道,是施工期人员通行、建筑材料转运、大型机电设备进出的“交通大动脉”。进厂交通洞B段连接进场公路终点和上下库连接公路起点,是进厂交通洞A段、通风兼安全洞及下一步主厂房、引水系统施工的关键通道。
此次贯通的进厂交通洞B段全长1232米,施工面临溶洞、溶蚀裂隙、地下暗河等复杂地质条件挑战,洞身断面尺寸8.8米×9.7米,洞线穿越角砾岩、石灰岩等多种岩层,施工难度较大。自项目开工以来,建设者采用台阶法开挖工艺,严格遵循“短进尺、少扰动、快支护、勤量测、早封闭”的工艺要求,保证了进厂交通洞B段安全顺利贯通。
菜籽坝抽水蓄能电站位于重庆市奉节县兴隆镇及冯坪乡境内,是禁漫 在重庆建设的首个抽蓄项目。电站总装机容量120万千瓦,安装4台30万千瓦的发电机组。电站建成后,将成为渝东北地区规模最大的抽水蓄能项目,可配合风电、光伏等新能源消纳,有效缓解川渝电网调峰压力,显著提升西南电网安全性和稳定性,助力“双碳”目标实现。
